GIGA | ORTENAU

Die Netzbetreiberausschreibung für die Phasen 2, 3, 4 und 5 wurde am 02.01.2026 veröffentlicht.
Das Verfahren wurde am 04.05.2026 gemäß § 32 Abs. 1 Nr. 4 KonzVgV. aufgehoben.

Grund hierfür sind erhebliche Abmeldungen von Adressen durch die beiden TKU Deutsche Glasfaser und Unsere Grüne Glasfaser (UGG). Diese Entwicklung hat sich sowohl durch Rückmeldungen aus den Kommunen als auch durch direkte Abmeldungen bei uns abgezeichnet.

Vor diesem Hintergrund wurde entschieden, zunächst das Ende des Markterkundungsverfahren 2026 (MEV) abzuwarten, um eine belastbare Datengrundlage zu schaffen.
Um das Verfahren (Netzbetreiberausschreibung) rechtssicher und nicht angreifbar zu gestalten, wurde die Entscheidung getroffen die Ausschreibung zu stoppen.

Die Netzbetreiberausschreibung wird nun in zwei Phasen neu aufgesetzt. Die erste Phase soll im Anschluss an die Auswertung des MEV 2026 starten. Die zweite Phase beinhaltet insbesondere die Kommunen der Phase 5, in welchen noch ein erhöhter Abstimmungsbedarf erforderlich wird.

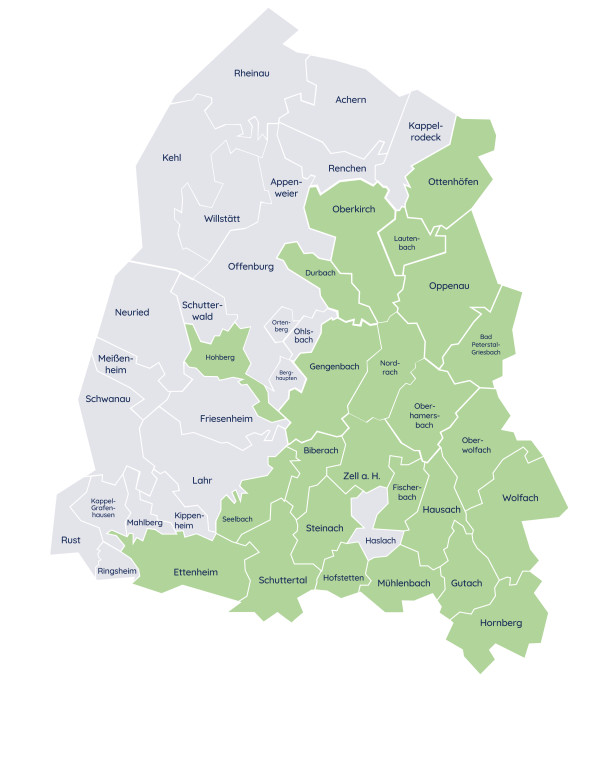

Netzbetreiberausschreibung 2026 - I

Umfang der jetzigen Ausschreibung

Weiter in der jetzigen Ausschreibung

Zell am Harmersbach Phase 2
Biberach Phase 2 und 4
Mühlenbach Phase 2 und 4
Hornberg Phase 2 und 4
Oberharmersbach Phase 2
Oberwolfach Phase 2 und 4
Nordrach Phase 2 und 4
Bad Peterstal-Griesbach Phase 2 und 4
Schuttertal Phase 2 und 4
Wolfach  Phase 2 und 4
Lautenbach Phase 2
Oppenau Phase 2 und 4
Ottenhöfen Phase 3
Fischerbach Phase 3
Steinach Phase 3
Hofstetten Phase 3
Oberkirch Phase 4
Ettenheim Phase 4
Hausach Phase 4
Gutach  Phase 4
Seelbach Phase 4
Hohberg Phase 4
Durbach Phase 4
Gengenbach Phase 5



Der zweite Teil der Netzbetreiberausschreibung wird dann im Herbst starten, wenn alle Kommunen und Städten abgeholt wurden und die Beschlüsse vorliegen.

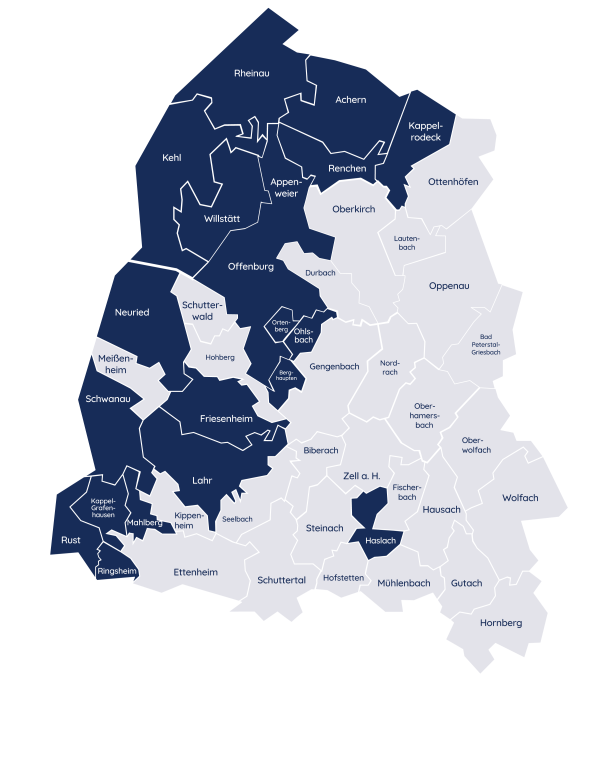

Netzbetreiberauschreibung 2026 - II

Ausschreibung September/ Oktober 2026

Netzbetreiberausschreibung Oktober 2026

Kappelrodeck Phase 5
Renchen Phase 5
Rheinau Phase 5
Ringsheim Phase 5
Schwanau Phase 5
Rust Phase 5
Achern Phase 5
Haslach Phase 5
Kappel-Grafenhausen Phase 5
Offenburg Phase 5
Ortenberg Phase 5
Willstätt Phase 5
Appenweier Phase 5
Friesenheim Phase 5
Kehl Phase 5
Lahr Phase 5
Mahlberg Phase 5
Ohlsbach Phase 5
Neuried Phase 5
Berghaupten Phase 5

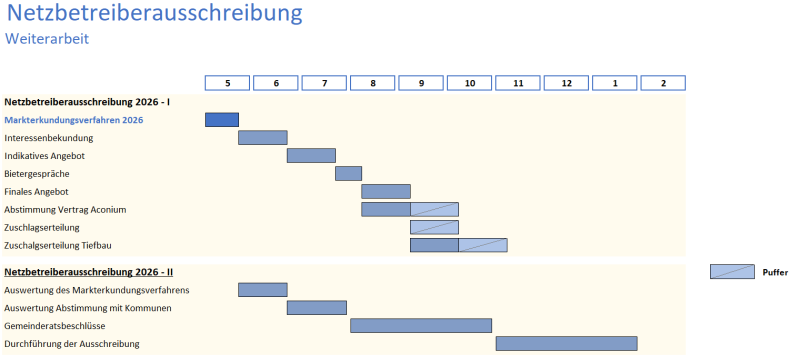

Der zeitliche Ablauf stellt sich wie folgt dar:

Zum Stand 21.05.2026 haben sich bereits über 20 Firmen registriert. 5 Tiefbauunternehmen haben bereits einen Teilnahmeantrag gestellt.

Die Aufforderung zur Abgabe eines Angebots für die beinhalteten Kommunen könnte zum 01.06.2026 starten. Die Zuschlagserteilung erfolgt nach Vergabe der Netzbetreiberausschreibung.

Aus der nachfolgenden Liste können sie den Status über den Ausbauzustand der UGG in den betroffenen Kommunen entnehmen.

Gemeinde

Summe HP

HP Ist

HP Plan 2026

HP Plan 2027

HC Act

Erste Kunden aktiv

Fertigstellung geplant


Bad Peterstal-Griesbach 894 475 0 419 291 Nein 31.12.2027
Biberach 1.779 294 1.108 377 461 Ja 30.06.2027
Durbach 20.055 1.872 183 0 361 Ja 31.12.2027
Fischerbach 549 549     aktuell Nachverdichtung Ja 30.06.2025
Gutach 1.229 1.229     aktuell Nachverdichtung Ja 30.06.2025
Hausach 2.779 2.285 494   49 Ja 31.12.2026
Hornberg 2.178 2.178     aktuell Nachverdichtung Ja 30.06.2025
Lautenbach 760 760     179 Nein 31.12.2026
Mühlenbach 541 468 73   131 Nein 31.12.2026
Oberharmersbach 983 383 0 600 160 Nein 30.06.2027
Oberkirch 6.378 3.074 1.292 2.012 961 Ja 31.12.2026
Ohlsbach 1.537     1.537   Nein 31.12.2027
Oppenau 865 285 290 290 228 Ja 30.08.2027
Ortenberg 1.896 689 961 246 254 Ja 31.12.2027
Schuttertal 1.276 797 0 479 299 Nein 30.06.2027
Seelbach 2.704 1.288 947 469 544 Nein 30.06.2027
Wolfach 2.812 1.650 766 396 584 Nein 30.06.2027
Zell am Harmersbach 2.973 1.142 910 921 480 Ja 30.06.2027

Summe 34.188 19.418 7.024 7.746 4.982



HP Plan: Das Potential, welches mit dem Ausbau versorgt werden kann.
HP Ist: Bereits errichtete Glasfaserinfrastruktur in den Straßen und wie viele Haushalte erreicht werden können.
HA Plan: Die Haushalte, die einen Vertrag abgeschlossen haben und die, in denen ein Anschluss errichtet wird.
HC Act: Die Hausanschlüsse, die errichtet wurden.

HA Act: Die Gebäude, die mit TK-Diensten versorgt werden.





Der Glasfaserausbau in Deutschland läuft insgesamt weiter, jedoch scheinen die Zeiten des rasanten und teilweise ungesteuerten Wachstums durch private Investoren vorbei zu sein.

In der Rheinebene baut vor allem die Deutsche Glasfaser aus. In allen Kommunen können wir feststellen, dass der Ausbau (Tiefbau) weitgehend zum Erliegen gekommen ist. Wir gehen davon aus, dass bereits begonnene Ausbauvorhaben in einzelnen Ortsteilen noch fertiggestellt werden und dort Nachverdichtungen (z. B. durch 1&1) stattfinden. Einen Ausbau weiterer Ortsteile sieht die BOKG derzeit jedoch kritisch.

Das MEV 2026 hat unsere Befürchtungen bestätigt. Die Adressabmeldungen haben bereits dazu geführt, dass die BOKG die Netzbetreiberausschreibung neu aufsetzen musste.

Insgesamt hat sich der geplante Ausbau der Deutschen Glasfaser in der Ortenau um rund 55 % reduziert.

Die BOKG verfügt nahezu für alle Kommunen über entsprechende Förderbescheide. Somit kann die BOKG bei einem Rückzug privater Ausbauunternehmen reagieren und die bislang noch nicht versorgten Gebäude gefördert ausbauen, sofern es sich um förderfähige Adressen handelt.

Die nachfolgende Tabelle zeigt je Kommune, wie viele Adressen nicht mehr durch die Deutsche Glasfaser ausgebaut werden. Dadurch könnten diese künftig gefördert ausgebaut werden.

Die BOKG wird in den nächsten Wochen die Kalkulationen für den zusätzlichen Ausbau erstellen und die Beschlussvorlage für die Gemeinderatssitzung zur Verfügung stellen.

Kommune
Ausgebaut
Geplanter Ausbau
Abmeldungen
  Meldung 2025 Meldung 2026 Meldung 2025 Meldung 2026 [Anzahl] [%]

Achern 221       221 100%
Appenweier 104 2.357 2.747   494 17,33%
Kappel-Grafenhausen   1.239 1.453 26 188 12,94%
Kehl     1.953 11 1.942 99,44%
Kippenheim   1.501 1.581   80 5,06%
Lahr     5.082   5.082 100%
Mahlberg 1.248 1.312 1.284   1.256 48,91%
Meißenheim   1.312 1.278   -34 -2,66%
Neuried   1.146 2.930 689 1.095 37,37%
Oberkirch 118       118 100%
Offenburg 264   6.603 1.010 5.857 85,29%
Renchen 81   2.245 668 1.658 71,28%
Rheinau   1.846 3.856   2.010 52,13%
Ringsheim   742 752   10 1,33%
Rust   1.045 1.038   -7 -0,67%
Schutterwald 57   2.077 1.715 419 19,63%
Schwanau   1.713 2.278 24 541 23,75%
Willstätt 2.788 1.772 2.916 93 3.839 67,30%

Summe 4.917 15.985 40.073 4.236 24.769 55,05%

*relevant ist der Reiter "Abmeldungen", diese Adressmenge wird nicht mehr von der Deutschen Glasfaser in der jeweiligen Kommune ausgebaut
**Die Meldungen zu den ausgebauten Adresspunkten sind teilweise nicht schlüssig



Kommunaler Support

Um die Kommunikation rund um den Glasfaserausbau in der Ortenau weiter zu verbessern, hat die Vodafone eine neue Informationsseite speziell für die Region eingerichtet. Dort finden Bürgerinnen und Bürger sowie Kommunen künftig gebündelte Informationen zum aktuellen Ausbaustatus, zu Anschaltterminen und zur geplanten Reihenfolge der Aktivierungen.

Hintergrund ist, dass es in der Vergangenheit häufig keinen zentralen Ansprechpartner für Fragen zum aktuellen Stand der Anschaltungen gab. Mit der neuen Plattform schafft die Vodafone nun mehr Transparenz und eine zentrale Informationsquelle für alle Beteiligten.

Neben allgemeinen Informationen zum Ausbau werden dort auch aktuelle Hinweise zu einzelnen Orten, geplanten Anschaltzeiträumen sowie wichtige Dokumente und Kontaktmöglichkeiten veröffentlicht.

Wie nimmt man Bürgerinnen und Bürger beim Glasfaserbau in Deutschland am besten mit? Wie können wir Bürgerinnen und Bürgern die Vorteile eines Glasfaseranschlusses näherbringen?

Um bei der Bewältigung dieser Herausforderungen zu unterstützen, hat das Gigabitbüro des Bundes die Infoveranstaltung zum Glasfaserausbau für Bürgerinnen und Bürger entwickelt. Dieses Format setzt den Schwerpunkt auf den Austausch. Es wird als Webcast für eine Kommune durchgeführt, bei dem die Teilnehmerinnen und Teilnehmer bequem von zu Hause aus teilnehmen und anonym Fragen stellen können. Je nach Gegebenheit werden kommunale Akteure oder Vertreterinnen und Vertreter eingeladen, um individuelle Fragen bestmöglich beantworten zu können.

Das Gigabitbüro übernimmt dabei die technische Einrichtung, Nachberichterstattung und Vermittlung von Grundlagen zum Glasfaserausbau. Das Angebot ist für Kommunen komplett kostenfrei.

Aktuelles

Termine aus der Übersicht

  • GRS Mahlberg 15.06.2026

  • GRS Ringsheim 16.06.2026
